KRAJ ZA JEDINU MHE U VOJVODINI: Ekološki aktivisti uspeli da spreče puštanje u rad postrojenja kod Bele Crkve
JEDINA mini-hidroelektrana u Vojvodini - koja je još 2018. sagrađena na "suvom" potoku Jaruga, kod belocrkvanskog sela Kusić - zbog administrativnih propusta još nije počela sa radom, a male su šanse da se ikada nađe u pogonu, jer je investitoru, u međuvremenu, istekla građevinska dozvola.

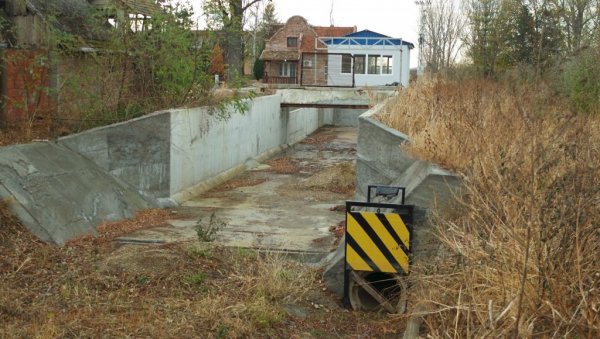

Mini-hidoelektrana na suvom, Foto E. Veverica
Ekološki aktivisti, koji su se od početka protivili izgradnji postrojenja, ovo smatraju velikom pobedom i od lokalne samouprave traže da postupi po zakonu i objekat - sruši!
Podsetimo, projekat vredan 1,7 miliona evra je od početka bio osuđen na propast, prvenstveno zbog činjenice da potok Jaruga, na kojem je pre jednog veka bilo mnogo vodenica, sada nema dovoljno vode koja bi mogla da pokreće turbine. Lokalni investitor "Hidro sporea Živojin" je to planirao da nadomesti tako što će vodu "uzimati" iz obližnje reke Nere, pa je već počeo da kopa kanal, ali su ekolozi tome stali na put.

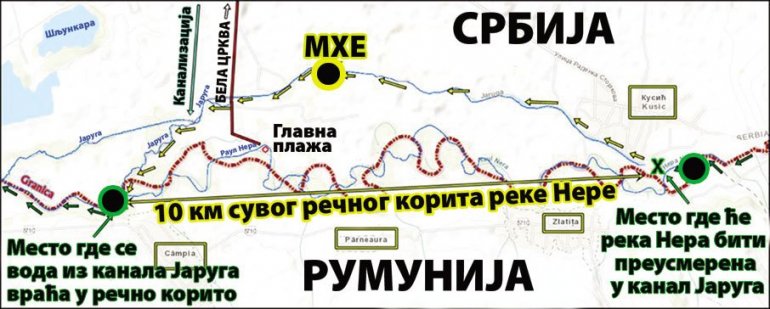

Ilustracija V. N.
- Za optimalan rad ove MHE je potrebno osam kubika, a prosečan godišnji protok Nere, koju nazivaju i srpskim Amazonom, iznosi oko 16 kubika, s tim što je leti, u pojedinim delovima, nivo vode ispod biološkog minimuma i dostiže tek 20 centimetara. To znači da bi čak deset kilometara najlepšeg toka ove reke kroz našu zemlju praktično presušilo - tumači Milan Belobabić iz belocrkvanskog udruženja "Aurora", ne zaboravljajući podršku Regionalnog instituta za obnovljivu energiju i životnu sredinu (RERI), čiji stručnjaci su ukazivali da prostorni plan Opštine u Beloj Crkvi predviđa da takvo postrojenje bude izgrađeno kod sela Vračev Gaj, a ne kod Kusića.
Sve to je uticalo da lokalna samouprava investitoru nikada ne izda upotrebnu dozvolu, a iz RERI saopštavaju da je ona građevinska prestala da važi polovinom 2020. Međutim, zvanično je proglašena nevažećom tek ovog januara...
BEZ SAGLASNOSTI IZ RUMUNIJE
KAPACITET ove MHE je 165 kilovata i investitor je tvrdio da će proizvodnja struje podmirivati potrebe jedne fabrike i kompletne javne rasvete u Beloj Crkvi... Ali, pre dve godine je otišla u stečaj, a propao je i pokušaj prodaje, jer nema dozvole za rad, pa ni saglasnost Ministarstva vodoprivrede Rumunije za "uzimanje" vode iz Nere, jer ova planinska reka izvire u toj zemlji i za nju je nadležna Međudržavna hidrotehnička komisija.
Preporučujemo

SOLARNE UMESTO MHE: Gradska skupština u Pirotu, usvojila prostorni plan do 2035. godine
23. 04. 2021. u 19:25

ŠOK PROGNOZA ZA OKTOBAR: Najavljeno da će pasti pola metra snega! Ovakve ekstreme ni meteorolozi ne pamte
PREMA najavama meteorologa, oktobar 2025. počeće u Srbiji pod uticajem prodora hladnog vazduha sa severoistoka Rusije koji je došao do Nemačke i Poljske, ali se polako približava ka nama što će prouzrokovati razvoj ciklona u Jonskom, Tirenskom i delu Jadranskog mora i već 1. oktobra, u sredu, u večernjim časovima na jugu i jugozapadu Srbije počeće da pada kiša.
30. 09. 2025. u 20:58

"ZAŠTO MI PIPAŠ ŽENU?" Ovako je počela tuča na svadbi u Gornjem Milanovcu, nasrnuli na doktora (VIDEO)
SVADBENO veselje u Gornjem Milanovcu pretvorilo se u haotičnu scenu kada je došlo do nesvakidašnjeg incidenta.
30. 09. 2025. u 16:10

NE DA NA ĆERKU Bogdanin otac očitao lekciju Veljku, jasno mu stavio do znanja: "Možda pre nisi imao ovakvu devojku..."
VELjKO je uvek isticao da želi veliku porodicu sa mnogo dece kojima će usaditi prave vrednosti i tradiciju.
29. 09. 2025. u 16:17
Komentari (0)
